寫在三公司濱河?xùn)|路南延二期工程施工一標段即將完工之際 發布時間:2022-09-28 08:53:57 來源:本站 閱讀:29138

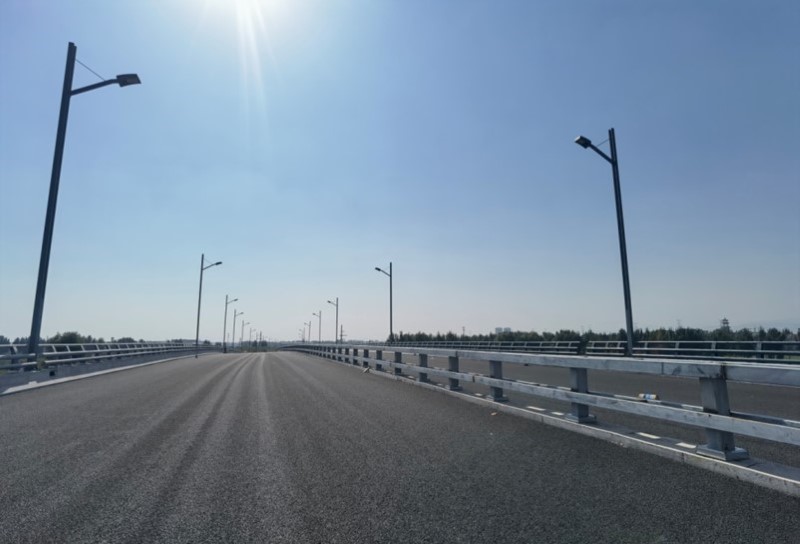

千淘萬漉雖辛苦,吹盡狂沙始到金。隨著最后一車瀝青混合料的傾倒,三公司承建的濱河?xùn)|路南延二期工程施工一標段瀝青混凝土已全部鋪設完成,這不僅標志著濱河?xùn)|路南延二期工程施工一標段項目建設已基本完成,同時也標志著該工程正式進入竣工通車倒計時階段。
全線出擊 分秒必爭開足“大馬力”
5月5日墩柱混凝土澆筑完成,5月17日橋梁工程現澆箱梁首聯澆筑完成,6月30日橋梁工程箱梁全部澆筑完成,7月20日路面工程全面展開,7月27日橋面鋪裝混凝土全部澆筑完成,8月10日地下管線全部完成,8月25日橋梁工程上面層瀝青鋪設完成,9月21日路面瀝青鋪設完成?;仨粋€(gè)個精彩瞬間,從吹響“施工序曲”到彈唱“履約加速度”,項目部咬緊牙關,與時間賽跑,披荊斬棘,展現了市政“鐵軍”的傲人風骨。
開局即決戰,起步即沖刺。濱河?xùn)|路南延二期工程作為太原市拉大城市框架的引領性工程,自開工伊始,便備受人們的密切關注。在接到施工任務后,項目部迅速挑選精兵強將,超前謀劃,從技術、人員、設備、現場管理等方面科學組織,細化現場管理工作,對現場操作人員進行詳細分工,責任到人,不斷完善項目策劃,鉚足干勁,從各施工區域土方工程破土動工,到墩柱、橋梁相繼“沖出”地平線,施工現場400余名施工人員開啟24小時連續不間斷作業,采用“5+2”“白+黑”的工作模式,爭時間、搶進度、戰晴天、斗雨天,是該工程第一個完成首聯箱梁澆筑的標段,為后續的通車奠定了堅實的基礎。
以小見大 細微之處彰顯“精細活”
橋梁工程是整個工程的重中之重,結合工程自身特點,現澆箱梁采用滿堂紅盤扣式支架法進行施工,大大提高了模板安裝精度和施工質量,降低了模板、腳手架的安裝難度。為確保支架的整體穩定性,在豎直肋板處、橫梁處采取加密措施,底部可調底托安置在20厘米寬的墊木板上,以確保地基基礎受力均勻穩定。搭設架子所用的架管、扣件、安全網等材料和配件在進場前必須檢驗合格。架子搭設過程中,操作人員必須佩戴安全帽、安全帶、防滑手套及防滑鞋等防護用品,防止墜落事故發生。
瀝青混凝土的鋪設是道路工程施工的最后一步,也是最為關鍵的一步。運料車到達攤鋪機作業面時,要調整好攤鋪機的初始狀態,攤鋪厚度、寬度以設計為準;攤鋪過程中,攤鋪機以試鋪確定的攤鋪速度、振動、振搗頻率勻速前進,嚴禁中途變速或停頓;攤鋪好的瀝青混合料在未經壓實前,施工人員不得踩踏;混合料完成攤鋪刮平后立即對路面進行檢查,對不規則之處及時用人工調整,隨后進行充分均勻壓實;瀝青混合料壓實以試驗段確定的碾壓組合及程序進行,壓實分初壓、復壓和終壓三個階段,在碾壓期間,壓路機不得中途停留、轉向或制動;攤鋪和碾壓過程中,組織專人進行質量檢測控制和缺陷修復,在壓路機壓不到的地方,采用人工將混合料充分壓實。
勠力同心 瞄準困難全員“齊發力”
戰鼓聲聲催人進,號角陣陣勇當先。面對征地拆遷難、地質條件差、技術要求高、安全風險大、工期安排緊等一系列棘手的難題,項目部肩負光榮使命,不等不靠、積極溝通、主動出擊。歷經嚴寒酷暑,齊心協力戰疫情、斗風沙、頂驕陽、冒暴雨,及時排除項目建設過程中難點、堵點問題,以腳踏實地的努力,保證了一個個節點目標的如期完成,確保施工進程“不歇步”。太原市副市長盧俊峰曾先后多次深入濱河?xùn)|路南延二期工程施工一標段工地進行現場視察,詳細詢問項目實施過程中存在的問題和困難,并對該工程的建設進度、工程質量、安全生產等方面給予了高度評價。
年初受疫情影響,將計劃全部打亂,工人分批進場的計劃也因疫情而不斷延后,項目部多次召開專題會議研究防疫復工復產工作,通過周密部署和通力合作,大量防疫物資到達項目駐地,并迅速組建臨時黨支部,到一線指揮防疫工作。在防疫工作中,黨員突擊隊率先垂范,每名黨員掛點一個施工班組,聯系到每個工人,登記造冊,確定風險等級,向防疫指揮部報批。復工后,黨員突擊隊成員主動擔當,多次為工人運送生活物資和藥品。疫情考驗了團隊的凝聚力和戰斗力,通過共同努力,把疫情對工程進度的影響降到了最低。
在短短9個月的時間里,全體施工人員心往一處想,勁往一處使,以“時不我待、只爭朝夕”的緊迫感和“咬定青山不放松”的氣概,合力攻堅、積極作為、全速推進,用敬業和擔當詮釋了實干精神,彰顯了市政人“闖”的精神,“創”的勁頭。
